來源:安徽公司黨委 發布時間:2021年04月21日
星星之火可以燎原。點點星光匯聚滿天繁星,今年是集團公司“項目管理經營能力建設年”,有感于集團“兩會”和董事長系列調研講話精神,結合安徽公司異地搬遷實施“戰區制”所享受的紅利,通過分享安徽公司在宿馬長三角一體化產業園項目“短、平、快”戰斗紀實,來詮釋“工期就是效益”至理。

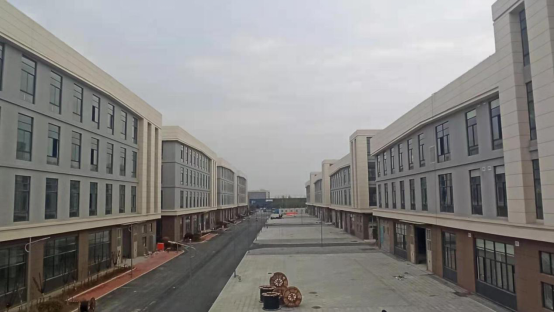

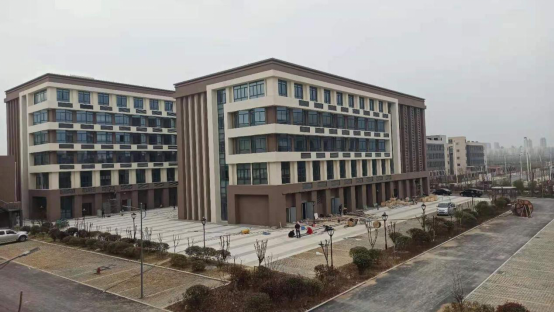

有這樣一組數據:8個月,完成總建筑面積136140.35平方米,建成10標準化廠房、1棟綜合樓及門衛、室外道路、綠化、圍墻等附屬設施。
再現這樣一組場景:2020年2月24,新冠疫情肆虐,項目管理團隊頂壓入駐,積極籌備,全力推進項目復工復產;2020年4月16日,項目正式開工,工人、機械、材料進場;2020年7月2日,第一棟標準化廠房6號廠房主體結構以早于原定施工計劃20天的驕人速度提前順利完成封頂,奪取了項目建設的首個階段性勝利;2020年10月15日,最后一棟標準化廠房8號廠房順利完成封頂,標志著本項目所有主體結構施工完成,全面進入到裝修裝飾階段,為項目按時履約提供了保障;2020年12月12日,項目順利通過由建設單位、監理單位、勘察單位、設計單位聯合驗收工作;2021年1月12日收到業主方表揚信,對項目部施工進度、質量、文明施工管理取得的成果給與充分肯定;2021年4月1日獲得由安徽省建設行業質量與安全協會頒發的“安徽省建筑安全生產標準化示范工地”榮譽稱號……期間,安徽省、宿州市幾大電視臺和相關媒體多次采訪報道;山鷹紙業、淮北住建局、馬鞍山經開區、宿州市城投等多家政府部門及上市公司來訪考察;“國企頂梁柱”專題宣傳活動隆重舉辦,引起廣泛關注……由此可見,找工期要效益,或者說工期就是效益彰顯的淋漓盡致,安徽公司吃到了“螃蟹”,實現了經濟效益和社會效益雙豐收。
不為不辦找理由,只為辦好想辦法。世上事往往困難與機遇同在,2019年底,安徽公司中標宿馬園區長三角一體化產業園項目,也是在宿馬產業園承攬的第一個項目,對于開拓安徽市場意義重大。其時,正值新冠肺炎疫情蔓延,人心惶恐,人材機極度匱乏;此外,該項目單體結構較多,結構形式相對單一,各單位工程施工人員調轉頻繁,現場腳手架、模板用量大,使用較為密集。這些都給施工進度帶來了巨大挑戰,面對僅僅只有8個月的工期,困難與壓力顯而易見。為保“后墻”不倒,快速推進工期,2020年2月24日,農歷二月初二,俗稱“龍?zhí)ь^”,安徽公司副經理徐澤濟、項目經理于洪義率一眾項目管理人員頂壓逆行,“全副武裝”“開赴“前線”,一到現場,立即投入到前期施工準備中。后來說起,真有點“風蕭蕭兮易水寒”的感覺,項目部多措并舉,根據工期計劃靈活安排資源配置,詳細制定項目建設施工中重點部位和重點工序的統籌、控制和協調工作,精心組織安排施工工序,確保施工進度與資源配置相互匹配、各工序無縫銜接,以提高施工質量和工作效率,推動總體工期進度的落實。
急流勇進,科學部署“促復工”。為推進項目盡早復工復產,在疫情期間項目部便著手技術準備、物資準備、材料準備、機械設備準備、勞動力準備等,把所有工作進程提前,預先制定疫情防控方案,細化管控措施,積極采購防疫物資,完善監督機制,首先安排無風險地區工人現行進場,做好現場各項施工安排,監督好人員、材料、機器等各項資源的落實,科學部署,合理安排施工工序。項目管理人員發揚“不畏難、不推諉、不懈怠”精神,樹立主人翁意識,積極主動作為,全力推進項目復工復產,為項目建設爭取時間。
精心組織施工,分秒必爭“搶工期”。項目部就結合工程實際,編制有針對性的施工策劃,重視施工組織的動態管理和不斷優化,以優化的施工策劃指導施工,確保施工生產有秩序、有計劃的進行。執行專款專用制度,為施工順利進行提供資金保障。設立項目組織機構,確定項目體系人員及其崗位、職責,統籌項目資源配置,配備素質高的作業隊伍,以確保工期質量。項目開工后,各體系嚴格按照項目策劃開展工作,同時對分包單位的管理人員進行指導與引領,合理制定項目施工進度計劃,積極開展工期倒排。加強同有關方面的聯系和協調,增進同業主、監理、設計單位的聯系和密切配合,為施工創造良好的外部環境。
為保證工程進度,項目部加強現場管理,要求各班組嚴格遵守各工序的操作規程和質量標準,強化施工現場管理。堅持每周例會制度,作業隊堅持每日匯報工程進度及第二天進度計劃,細化進度目標,確保各項計劃的落實兌現。
采用新施工工藝,為工期“加速度”。本工程廠房頂板采用GBF高注合金密肋蜂巢芯樓蓋板施工工藝。借助此方法,使施工時管線布設方便,無需抗浮加固措施,而底模無需支梁的側模,重復利用率高,同時減少了樓蓋混凝土等高能耗材料,模板、腳手架等周轉材料的可周轉次數也有一定的提升,人工有著極大的節約,整體每平米造價從1180元左右降至1090元左右,從而加快了施工進度,降低工程造價,有著明顯的經濟效益。
強化過程管控,嚴把施工質量“促工期”。項目嚴格落實集團質量管理要求,認真貫徹“穿透式+督導式”管理理念,施工中提前組織施工方案的編制、方案交底、技術交底,過程中加大對現場施工質量管控力度,定期開展質量專項檢查活動,了解施工現場施工質量情況及質量存在的風險,對所有在建廠房的質量問題進行全面排查,安排整改計劃,逐條逐項進行落實。為保障施工質量及進度,對關鍵分項工程中的鋼筋、模板、安裝等堅持兩班作業,夜間廠房各施工區域配備太陽能燈,混凝土澆筑一天24小時三班倒,主體結構澆筑一次成型,避免了項目建設因質量問題返工所耽誤的時間。
細致全面管理,安全生產“保工期”。考慮到現場工作面大,交叉作業多,施工安全隱患大,項目部實行專人專責,根據現場作業面分區劃片管理,項目部定期對施工現場消防安全、文明施工、模板、腳手架防護措施情況進行全面隱患排查。施工過程中注重崗前教育培訓、技術交底、安全技術交底,嚴格落實現場管理和制度執行情況。自開工以來,無一例重大安全事故發生,為本項目的順利開展創造良好條件。
在項目建設過程中,根據集團公司“穿透式+督導式”管理要求,對項目履約的重點、風險項目進行分工,細化任務與責任,明確分工。加強經營風險管控意識,對可能出現的風險因素及時上報,做到了早發現,早制定措施,早解決。將“穿透式+督導式”管控模式落實到位,統籌項目部以及各職能部門齊發力, 精心組織、科學規劃、傾力協調,推行樣板引路制度,嚴把工程質量關,爭奪有利天氣加快工程進度,為項目大干快上提供保障。
宿馬園區長三角一體化產業園項目作為2020年度宿州市重點工程,建成后將深度對接長三角等民間資本富集區域,以園區已落戶企業為橋梁,發揮駐點招商優勢。也將促使不同產業之間形成產業集群,促進本土創業。本項目交付投產后,可以為周邊當?shù)鼐用裉峁└嗟木蜆I(yè)崗位,拓寬當?shù)鼐用窬蜆I(yè)選擇權和經濟來源渠道,提高當?shù)鼐蜆I(yè)率及就業水平,增加當?shù)鼐用窠?jīng)濟收入。也能最大限度的提高宿馬園區經濟的增長速度,對于加快推動長三角區域合作一體化具有重要意義。
以上各方面的順利實施,確保了項目的如期履約。項目以優質、高效的標準化施工,嚴格的質量控制和成本把控,助力了業主單位項目投入資金的快速回籠,得到業主單位的高度認可。宿州市市長、電視臺、園區領導先后多次來項目部調研,樹立了公司品牌形象,促進后續項目的簽訂,為公司不斷擴大和占領安徽市場創造了有利條件,營造了互利共贏的良好局面!
隨著標準化廠房開始陸續交付廠家入駐,在下一階段的工作中,將繼續發揚“一天也不耽誤,一天也不懈怠”樸實厚重的中冶精神,以只爭朝夕的拼搏精神,完成好項目最后的交接工作,用實際行動助力公司在安徽的滾動發展,履行好央企責任擔當,創造更大的經濟和社會效益。
